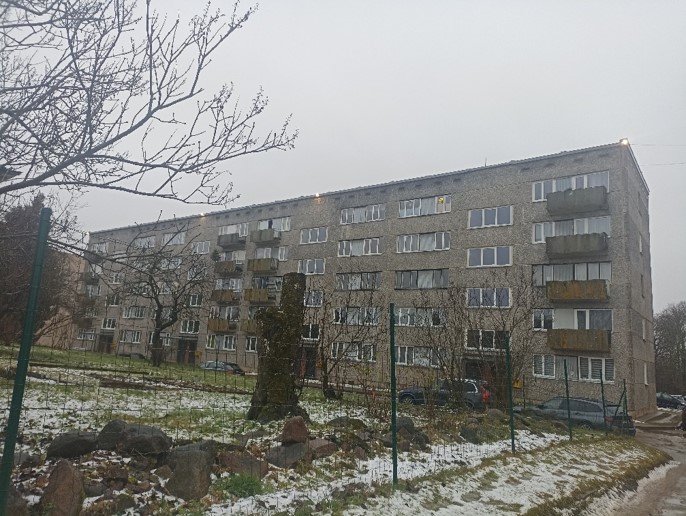

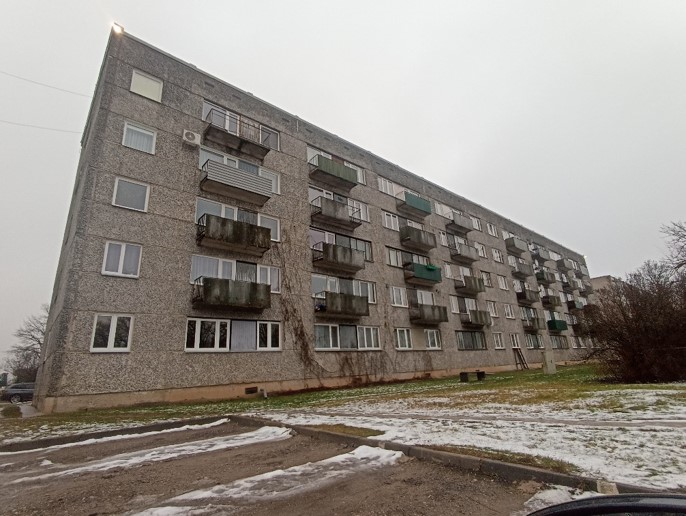

2026.gada martā tiks uzsākti daudzdzīvokļu dzīvojamās mājas Raiņa ielā 25A, Madonā, Madonas novadā, energoefektivitātes paaugstināšanas būvdarbi. Plānotais darbu izpildes termiņš ir 12 mēneši no būvdarbu uzsākšanas dienas.

Piegādātāju atlases rezultātā:

  1. būvdarbu veikšanai izvēlēts SIA “Solart būve” (būvkomersanta reģ. Nr. 15017 );
  2. būvuzraugs izvēlēts SIA “Warss+”;
  3. autoruzraugs izvēlēts SIA “BRK PROJEKTI”;
  4. projekta vadību veiks SIA Madonas namsaimnieks.

Projekta ietvaros ir paredzēti šādi darbi:

  • Fasāde – visu ēkas fasāžu atjaunošana, uzlabojot ārsienu siltumtehniskos rādītājus, vienlaicīgi uzlabojot ēkas vizuālo izskatu;
  • Ēkas cokols – siltināms ēkas cokols pa visu ēkas perimetru. Pirms cokola siltināšanas veiks cokola virsmas remontu;
  • Logi un durvis – nomainīt visus ēkas logus un balkonu logu/durvju blokus uz jauniem 3 stikla pakešu logiem PVC rāmjos;
  • Jumta seguma atjaunošana – skārda nosegelementu izbūve garensienām un gala sienām, ventilācijas kanālu tehniskā stāvokļa pārbaude un tīrīšana, ieejas jumtiņu atjaunošana.
  • Pagraba pārseguma (griestu) siltināšana;
  • Bēniņu pārseguma siltināšana;
  • Dabīgās gaisa ventilācijas pieplūdes risinājums – ēkas ārsienās tiks izbūvēti pašregulējošie/manuāli regulējamie gaisa pieplūdes mehānismi dzīvojamās istabās un ventilācijas kanāli tvaika nosūcēju pieslēgšanai virtuvēs;
  • Inženiertīklu nomaiņa (ūdensvadu – aukstais un karstais) un kanalizācijas guļvadu un stāvvadu nomaiņa), tiks izbūvēti karstā ūdens cirkulācijas cauruļvadu pieslēgumi jauniem dvieļu žāvētājiem.
  • Projekta ietvaros tiks atjaunota visa apkures sistēma. Tiks izbūvēta jauna divu cauruļu apkures sistēma ar individuālo kontūru katrā dzīvoklī un uzstādīti individuālie siltuma enerģijas skaitītāji;
  • Elektroinstalācijas atjaunošana pagrabstāvā.

Projekta izmaksas:

  • Kopējās izmaksas: EUR 1 226 660,57 (ietver, būvdarbus, būvuzraudzību, autoruzraudzību un projekta vadību).
  • Attiecināmās izmaksas: EUR 1 226 660,57
  • Neattiecināmās izmaksas: EUR 0,00

Saskaņā ar noslēgto līgumu ar AS “Attīstības finanšu institūciju ALTUM” tiks piemērota 50,00% kapitālatlaide, un EUR 613 330,29 tiks finansēti no Eiropas Reģionālā attīstības fonda (ERAF).

Plānotais rezultāts:

  • Primārās enerģijas ietaupījums – 46,38 % gadā.
  • Siltumnīcefekta gāzu emisiju samazinājums – 10,68 t CO₂ ekvivalenta gadā.

Pēc projektu realizācijas ēka iegūs mūsdienīgu izskatu, uzlabosies tās tehniskais stāvoklis, kā arī būtiski samazināsies avāriju riski un uzturēšanas izmaksas.
